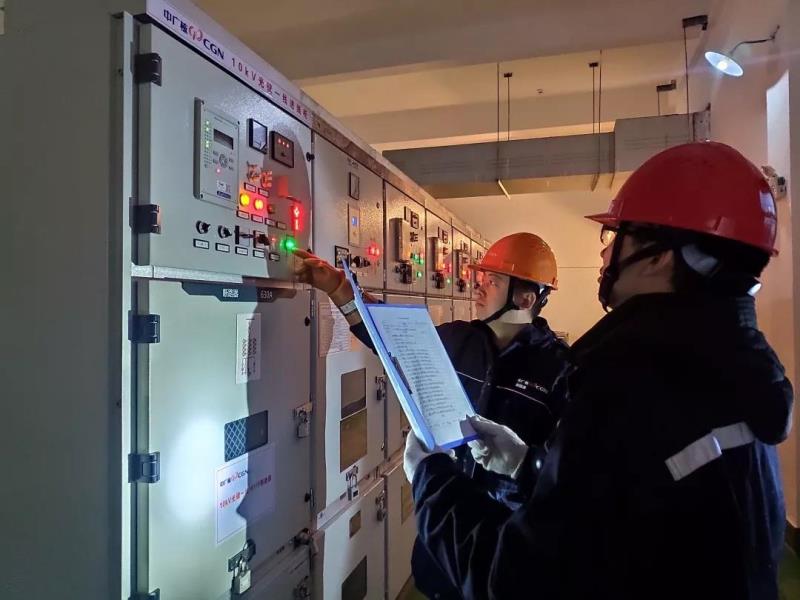

12月26日,中广核新能源英吉沙光伏电站3MW/6MWh储能项目成功并网投运。据悉,该项目同时也是新疆首批光伏储能试点项目中第一个建成并投运的项目。

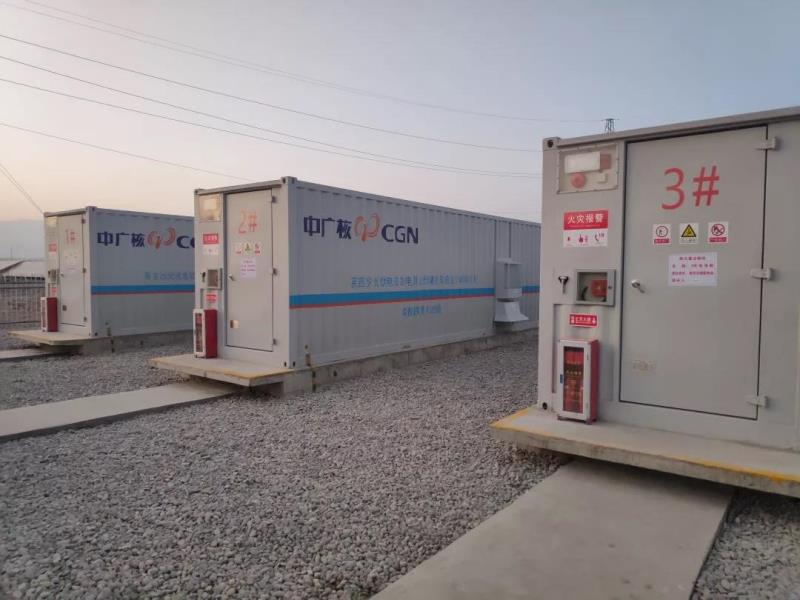

根据公开资料,位于英吉沙光伏电站场区内的光伏电站储能项目总装机规模为20WM,建设储能电站装机规模为3MW/6MWh,由三个子储能系统组成,每个子储能系统由储能电池系统、储能功率变换及升压系统两部分组成。储能系统在功率输出和能量储存方面具备优良特性,能有效解决新能源并网发电的波动性、间歇性与随机性,为电网运行提供调峰、调频、备用、黑启动、需求响应支撑等多种服务。
2019年7月,中广核英吉沙光伏发电储能项目正式列入新疆自治区首批光伏电站发电侧储能试点项目,成为继国家级分散式接入风电、风电清洁供暖示范项目之后,中广核新能源在新疆区域的又一业务创新,是中广核新能源首个发电侧储能项目。
2019年12月,新疆维吾尔自治区发展和改革委员会发布了《关于取消一批发电侧光伏储能联合运行试点项目的通知》,通知中指出,截至2019年11月15日,仅有少量纳入试点范围项目开工建设,其他项目推进进度缓慢,严重影响自治区保障南疆供电安全的有关部署,故取消31个新能源发电侧光伏储能联合试点项目,保留中广核英吉沙20MW光伏发电储能项目等5个试点项目。
在太阳能业务领域,中广核新能源主要致力于太阳能电站的投资建设、运营维护和技术研发,业务遍布全国26个省区,具备较强的项目运维能力、领先的技术研发能力,在行业内处于领先地位,在分布式能源、核技术应用、节能技术服务等领域也取得了良好发展。根据中广核新能源官方发布消息,中广核新能源于2019年12月25日在运装机总容量正式突破20GW。
